首秀百天后就突发事故,如今面临高达1.5 亿元的
发布时间:2020-11-16 10:58来源: 未知

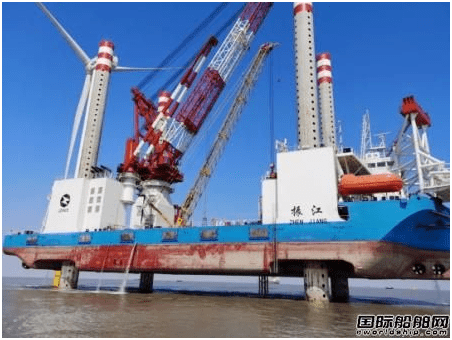

首秀百天后就突发事故,如今面临高达1.5 亿元的维修费,再加上停运超过半年,租金收入减少近5000万元,还要面临违约损失、融资租赁本息、船员工资等总计超过一亿元,被寄予厚望的国内首座1200 吨自航自升式风电安装平台“振江号”可谓损失惨重。
1.5亿元维修费,尚和海工向母公司借钱
近日,江苏振江新能源装备股份有限公司披露将向控股子公司尚和(上海)海洋工程设备有限公司合计提供不超过1.5 亿元的借款,借款期限两年,主要用于对尚和海工旗下海工平台“振江号”的维修,恢复风机吊装业务。这一借款计划也引发了上交所提出问询。
11 月12 日,振江股份发布了对上交所问询函的回复公告。在这份公告中,振江股份称,目前“振江号”已于11 月初拖至修船厂等待维修,海水漫浸事件的责任判定报告尚未出具,所以目前仍无法确定尚和海工所需承担的相关维修费用。预计需支付资金规模约为0.8 至1.5 亿元,预计修复周期为120 天。
根据公告,振江股份这1.5 亿元借款全部来自有资金,将分笔安排借款。其中,第一笔3900 万元已经在9 月30 日之前借出,用于支付融资租赁保证金、利息费用及日常经营等。第二笔6800 万元将在今年10 月至12 月借出,用途为救捞费等(保险范畴);第三笔3100 万元将在今年12 月至明年3 月借出,用途为融资租赁还款;第四笔1200 万元将在2021 年3 月至2021 年12 月借出,用途为日常及应急开支。
振江股份解释称,“振江号”目前仍在船舶保修期内,且已在太平洋财产保险股份有限公司投保,救捞费、维修费等相关费用都在投保范围内。虽然目前“振江号”已拖至修船厂,但按照惯例,保险的预赔付或最终赔付需以责任判定报告出具为条件,所以公司需要预先垫付救捞费等费用。
根据尚和海工与修船厂签署的修船合同,预计“振江号”修复周期为120 天,若主要设备商供货周期大于90 天,将调整修复周期。目前尚和海工正会同保险、公估、中国船级社(CCS )主要设备商、修船厂登船共同对“振江号”进行现场勘验,根据勘验报告,尚和海工将提出书面维修工程单并经参与各方确认后,作为修理工程范围的依据。
