重庆两江商务中心进度周报,超级商圈更近一步

发布时间:2019-07-07 22:54来源: 网络整理

纵观重庆其他核心商圈,商圈熟化速度都目无法与之匹敌,都难以和中央公园超级商圈放在同一量级进行比较。中央公园所缔造的这约360万方超级商圈,将以"统一规划、同步出让、统筹打造"的建设策略,3年即可繁华呈现。从两江商务中心项目建设指挥部所发布的最新建设周报来看,超级商圈离我们越来越近。

重庆两江商务中心进度周报,超级商圈更近一步

在设计工作方面,下沉广场及市集广场商业平面已与各开发企业完成对接,正在调整疏散方案;绿廊正在根据企业需求进行局部调整,同步开展施工图设计;就青冈溪河道取消论证工作开展方案编制。龙湖集团项目规划设计方案预审意见已取得;外立面方案已通过市规划自然资源局专家会及区专委会审查。

重庆两江商务中心进度周报,超级商圈更近一步

中粮集团项目规划设计方案预审意见已取得;外立面方案已通过市规划自然资源局专家审查。

重庆两江商务中心进度周报,超级商圈更近一步

新城控股项目已取得工程规划许可证,正在开展正式施工许可证办理工作。

重庆两江商务中心进度周报,超级商圈更近一步

合景泰富项目规划设计方案预审意见已取得;外立面方案已通过市规划自然资源局专家会及区专委会审查。

重庆两江商务中心进度周报,超级商圈更近一步

鲁能集团项目商业新定位已通过集团评审;商务商业概念方案设计已通过集团三级评审,正持续推进方案设计;正在完善酒店机电等招采程序。

重庆两江商务中心进度周报,超级商圈更近一步

万科集团项目完成商务商业方案概念设计,已报市规划局征求意见。

重庆两江商务中心进度周报,超级商圈更近一步

重庆两江商务中心进度周报,超级商圈更近一步

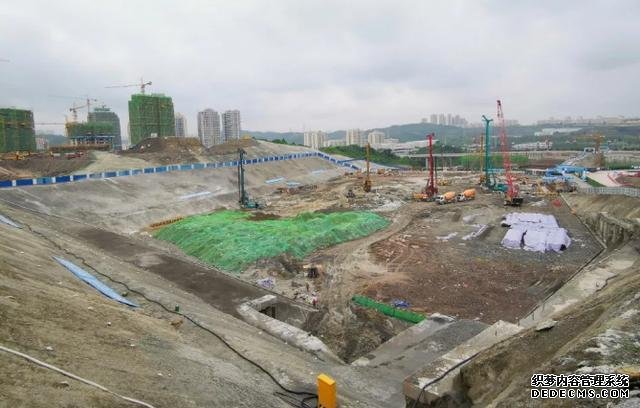

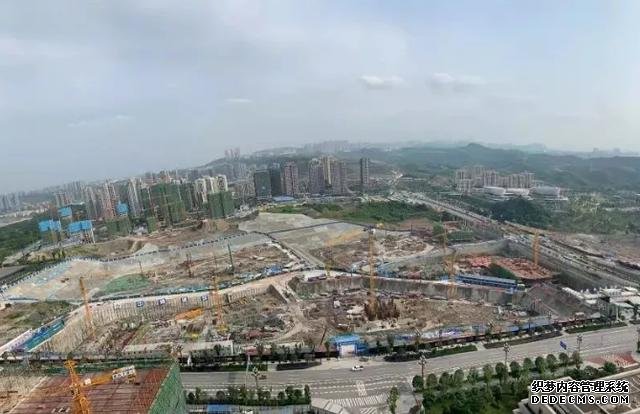

在建设工作方面,龙湖集团项目土方及支护已完成;新城控股项目一标段北侧DZ5-EZ22区域锚索工作面开挖完成,塔楼B东侧296标高地梁开挖,北侧B-4/C-N区域新增条基开挖;合景泰富项目总包桩基础工程施工中,累计开孔86根,其中浇筑完成72根;T2塔楼底板施工准备中。重庆新闻传媒中心项目主楼十六层、柱钢筋、铝模完成。市市政设计研究院项目支护桩施工已完成;土方开挖完成7万方。

龙湖景粼玖序拥有范本级城市中心配置,未来数百万方商圈繁华呈现,10纵10横三轨交汇,8大中心配置,划片渝北巴蜀小学……它占有着城市无可比拟的资源优势,为都市高净值人群缔造媲美世界级的都会式生活。

重庆两江商务中心进度周报,超级商圈更近一步

销售动态:

目前,龙湖·景粼玖序中央公园核心商业圈套内约113-139㎡龙湖大平层,全新组团灼耀新推。

地址:重庆·中央公园·两江国际商务中心(可直接导航:龙湖景粼玖序营销中心)
