蕪湖220千伏后港智能變電站順利投運

发布时间:2019-10-31 01:33来源: 网络整理

蕪湖220千伏后港智能變電站順利投運

10月29日,伴隨著1#主變及相關線路的順利送電,蕪湖220千伏后港智能變電站正式投運。該站也是繼220千伏盛橋變電站后,蕪湖市南陵縣境內投運的第二座220千伏變電站,也是蕪湖市的第20座220千伏變電站。

據悉,伴隨著蕪湖市南陵縣經濟發展,原有的220千伏盛橋變電站已經不能滿足電網供電需求,存在主電網調度方式受限,供電可靠性不足等問題。針對上述問題,蕪湖供電公司高度重視,積極向上爭取資金,於2018年6月份啟動該站建設項目。

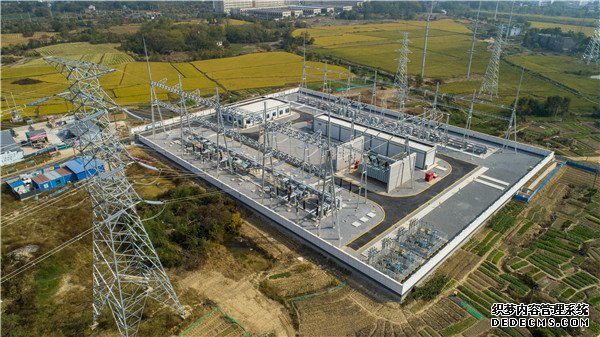

蕪湖220千伏后港智能變電站順利投運

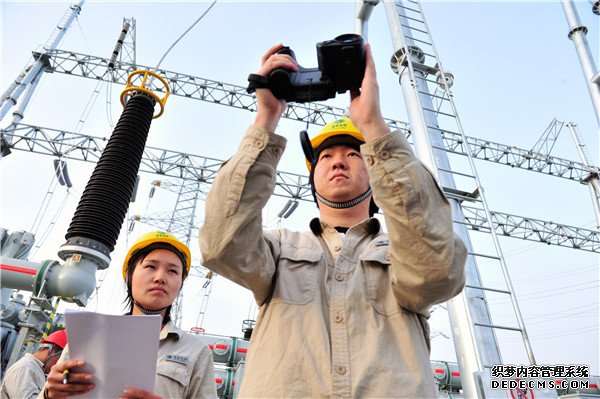

紅外測溫

該站建設過程中,蕪湖供電公司高度重視專業的橫向協同,實現了三個“一體化”:一是“基建和運維一體化”,在基建專業的全力配合下,運檢專業提前介入建設過程並充分考慮后期運維技術要求,在規范框架下,提前將部分細節設置“嵌入”建設方案﹔二是“驗收和培訓一體化”,建立驗收日報機制,並組織變電青年員工提前進場跟班學習驗收過程,針對部分線路接地閘刀操作等運維特殊點開展專題培訓,幫助青年員工更早、更快適應新設備和新崗位﹔三是“運維和競賽一體化”,針對運維中的安措執行、隱患排查和設備操作等典型作業,開展蕪湖市首屆智能變電站運維技能競賽,組織5個運維站員工開展實景化的演練比拼,以變電站投運為契機提升隊伍的綜合運維能力。

通過上述舉措,該公司在確保變電站設備安裝進度和質量的前提下,為后期管理縮短了大量的溝通、培訓時間,也節約了部分后期檢修運維的成本費用。在本次變電站投運過程中,該公司各專業配合默契,在規定時間內安全平穩完成操作送電。與此同時,該公司正在總結三個“一體化”管理經驗,推進成果固化和推廣應用。

目前,220千伏后港變電站現配置主變壓器1台,變電容量180MVA,終期配置主變壓器3台。220千伏與110千伏一次設備為室外封閉式GIS設備,220千伏目前設置出線4回,終期出線8回﹔110千伏目前設置出線6回,終期出線14回。10千伏一次設備為金屬鎧裝中置式開關設備,目前設置出線12回,終期出線24回。站內採用了大量的智能開關組件及集成式保護設備,滿足了變電站的“智能化”建設要求。

預計該站投運后,將對蕪湖市南陵縣經濟開發區的招商引資工作提供充足的電力供應保障,對推動南陵縣由農業經濟向工業化經濟轉型發展,融入長三角一體化發展提供有力的支持。(何煜)
