辽宁首条智能级差保护示范线路改造工程首个点位顺利完成

发布时间:2020-06-24 06:41来源: 网络整理

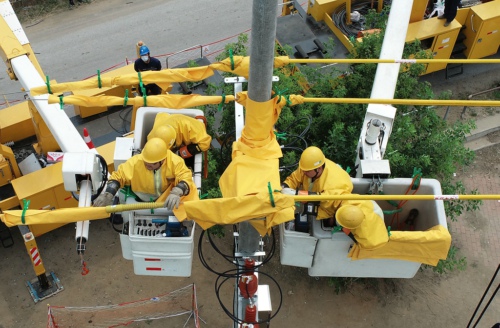

  中国电力新闻网讯 通讯员 白跃红 陈龙 杜岩 江鑫 报道 6月18日12时,经过国网辽宁沈阳供电公司带电作业人员连续两天、在34摄氏度的高温天气中、累计9个小时的带电作业,辽宁省首条10千伏智能化级差保护柱上开关改造工程示范线路——辽中10千伏黄腊坨线首个柱上开关改造作业顺利完成。由于本次作业采取了先进的旁路带电作业技术,作业期间保证了140户高压用户、159户养殖户、水田机井及周边3000余户村民的连续可靠供电。



辽宁首条智能级差保护示范线路改造工程首个点位顺利完成



  为进一步提升郊县地区10千伏配电线路供电可靠性,特别是有效降低故障跳闸次数,国网辽宁省电力有限公司结合郊县地区10千伏配电网运行特点,实施了智能化级差保护柱上开关改造。改造后的线路将有效避免分支故障影响主干线正常供电,实现线路故障选择性切除,避免越级跳闸事故,快速恢复非故障区域供电。为降低工程对用户用电的影响,辽宁省公司要求以“带”替“停”的带电作业方式开展。



辽宁首条智能级差保护示范线路改造工程首个点位顺利完成



  10千伏黄腊坨线于1999年1月投运,为放射型线路,供电半径14.7公里,全长46.8公里,总容量10905千伏安,是省公司智能化级差保护柱上开关改造的首条示范线路。

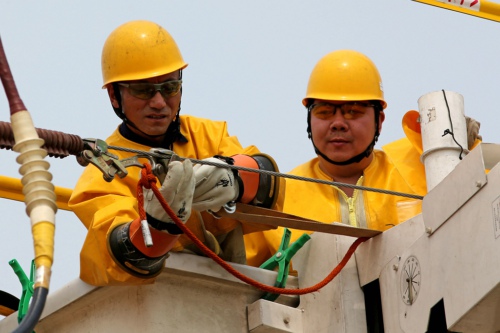

  在当天的作业中,国网沈阳供电公司严格按照以“带”替“停”的作业要求,克服技术难度大、作业风险高、协作能力要求强及持续高温天气等不利影响,按计划实施旁路带电安装智能化级差保护柱上开关。据统计,本次作业直接减少停电时户数2520时户,减少停电损失1.5万千瓦时,实现了经济效益与社会效益的并存。



辽宁首条智能级差保护示范线路改造工程首个点位顺利完成



  据悉,根据郊县地区配电线路智能化级差保护改造总体安排,国网沈阳供电公司还将对8个郊县单位的168条配电线路实施相关改造,计划安装智能柱上开关494个,总投资3858.79万元。工程竣工后,可精准定位故障区域,有效缩短故障范围、抢修时限,减少停电时户数,进一步提高郊县地区配电网运行能力。



辽宁首条智能级差保护示范线路改造工程首个点位顺利完成

辽宁首条智能级差保护示范线路改造工程首个点位顺利完成
